La central nuclear Ascó II inicia la seva 30a recàrrega de combustible

Ascó II afronta aquesta parada amb la incorporació temporal d’un miler de treballadors addicionals, residents, majoritàriament, a l’entorn proper a la instal·lació

central asco ii recarrega 30

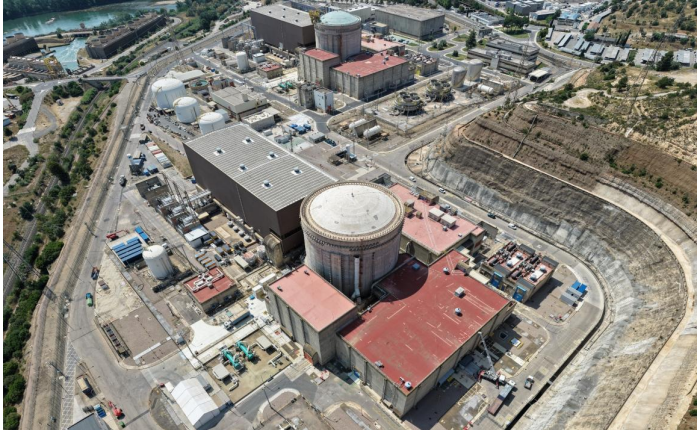

La central nuclear Ascó II s'ha desconnectat de la xarxa elèctrica per iniciar la seva 30ª recàrrega de combustible (ANAV)

La central nuclear Ascó II es va desconnectar de la xarxa elèctrica durant la matinada passada per iniciar els treballs corresponents a la seva 30a recàrrega de combustible, després d’un cicle de 17 mesos d’operació sense incidències ressenyables des de l’anterior recàrrega, la primavera de 2025.

Ascó II afronta aquesta parada amb la incorporació temporal d’un miler de treballadors addicionals, de perfils i especialitats diversos, residents, majoritàriament, a l’entorn proper a la instal·lació. El pressupost total del conjunt d’intervencions que s’hi duran a terme se situa en 28,4 milions d’euros.

En aquesta recàrrega, es substituiran 60 elements combustibles, cosa que representa una mica més d’un terç del nucli del reactor. En total, s’executaran unes 11.000 ordres de treball, on més del 90% són tasques d’inspecció i manteniment (principalment preventiu). Al mateix temps, es faran 13 modificacions físiques de disseny i 9 modificacions de programari (software).

Treballs mecànics destacats

Pel que fa als treballs més destacats de l’operació, es preveu la substitució de la junta del cos de la bomba de refrigerant del reactor (BRR) ‘A’ i del coixinet radial de la BRR ‘B’; la neteja i inspecció dels generadors de vapor, incloent-hi una inspecció per corrents induïts al generador ‘C’; i la inspecció dels maneguets tèrmics de la tapa del vas del reactor.

Seguretat i salvaguardes

En matèria de seguretat i salvaguardes, es substituiran els dos motors del generador dièsel ‘A’ i es farà la revisió dels de l’‘B’. També es farà una prova del sistema de ruixat de la contenció (activitat de seguretat que es fa cada 10 anys).

Pel que fa al circuit secundari de la central, es procedirà al reencunyat parcial de les bobines de l’estator -un dels treballs més importants d’aquesta 30a parada per recàrrega-, la substitució del rotor i dels refrigeradors d’hidrogen de l’alternador.

En matèria de formació, s’han registrat més de 1.800 assistències als cursos de formació prèvia per garantir els estàndards de seguretat i qualitat.
